Để hòa lưới với EVN năm 2026, bạn cần hệ thống đạt chuẩn kỹ thuật (inverter anti-islanding, giới hạn export nếu yêu cầu), hồ sơ đầy đủ (sơ đồ AC/DC, CO/CQ thiết bị, mẫu đăng ký EVN), và công tơ phù hợp (1 chiều hoặc 2 chiều theo chính sách). Làm đúng quy trình sẽ tránh bị từ chối nghiệm thu và phát sinh chi phí.
Việc hiểu rõ điều kiện đấu nối EVN, khác biệt công tơ 1 chiều/2 chiều, quy trình xét duyệt, chế độ vận hành và lỗi phổ biến giúp chủ hộ & doanh nghiệp tiết kiệm thời gian, đủ điều kiện hòa lưới nhanh, tối ưu hóa lợi ích tài chính và tránh rủi ro an toàn. Bài viết này tập trung vào bối cảnh Việt Nam (EVN)
1. Điều kiện đấu nối EVN — checklist kỹ thuật & hồ sơ
Điều kiện kỹ thuật (bắt buộc):
-
Inverter có chức năng anti-islanding (tiêu chuẩn IEC tương đương).
-
Hệ thống không gây ảnh hưởng xấu đến chất lượng điện (THD, flicker trong giới hạn).
-
Dải điện áp DC/AC, bảo vệ chống sét (SPD), CB AC, DC isolator, tiếp địa đạt chuẩn.
-
Nếu EVN yêu cầu: giới hạn công suất xuất (zero-export / limited export).
Hồ sơ nộp EVN:
-
Mẫu đơn đăng ký đấu nối (theo mẫu PC/EVN địa phương).
-
Sơ đồ nguyên lý AC/DC và sơ đồ đấu nối tại đồng hồ.
-
CO/CQ inverter & module (bản sao).
-
Hình ảnh vị trí lắp inverter, công tơ, tủ DB.
-
Biên bản khảo sát & kết luận tải (do đơn vị lắp thực hiện).
Ghi chú: Các yêu cầu chi tiết có thể khác nhau giữa các Công ty Điện lực tỉnh/TP; luôn kiểm tra PC địa phương trước khi nộp hồ sơ.
Xem thêm: Tổng quan hệ thống điện mặt trời hòa lưới
2. Công tơ 1 chiều vs công tơ 2 chiều — so sánh nhanh
| Tiêu chí | Công tơ 1 chiều | Công tơ 2 chiều |
|---|---|---|
| Đo chiều phát ngược | ❌ Không đo | ✅ Đo (hai chỉ số) |
| Dùng khi | Hệ small, zero-export | Hệ có phát ngược, >3 kWp |
| Hỗ trợ bán điện | ❌ Không | ✅ Có (nếu chính sách áp dụng) |
| Cài đặt inverter | Inverter giới hạn export/zero export | Inverter bình thường (hoặc có giới hạn) |
| Ưu/nhược | Rẻ, đơn giản — không bán điện | Chuẩn đo 2 chiều — hỗ trợ bù giao nhận |
Ngưỡng thực tế (tham khảo): nhiều nơi EVN yêu cầu công tơ 2 chiều khi hệ ≥ 3 kWp hoặc khi chủ nhà có nhu cầu phát ngược.

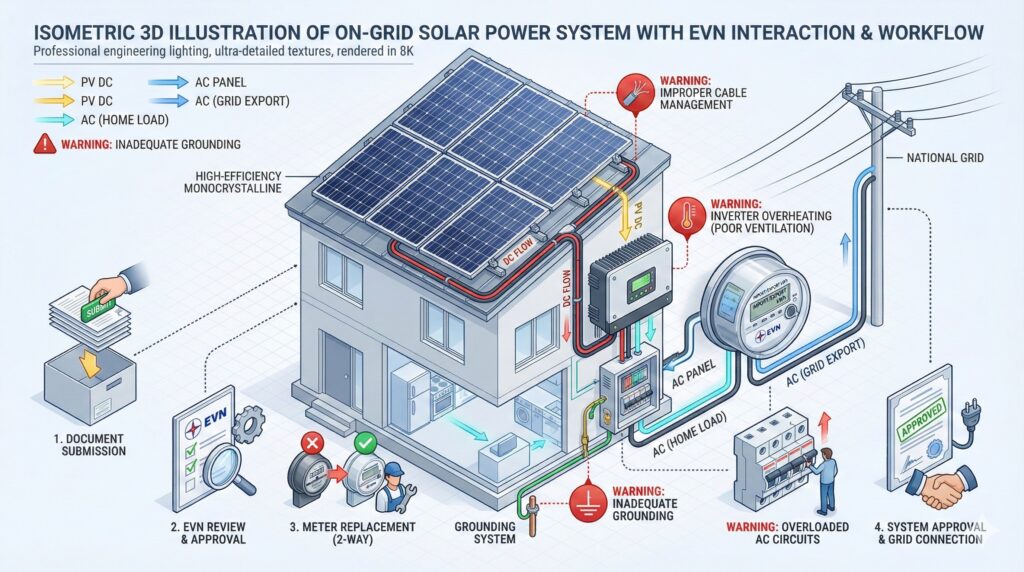

3. Quy trình xét duyệt hòa lưới — step-by-step (Việt Nam)
-
Khảo sát tiền đề: thu dữ liệu công suất tiêu thụ, loại công tơ, mái, ảnh.
-
Lập hồ sơ: sơ đồ, CO/CQ, biên bản khảo sát, bảng báo giá.
-
Nộp hồ sơ tới Điện lực/PC: online hoặc trực tiếp theo quy định địa phương.
-
EVN thẩm định & kiểm tra hiện trường: kiểm tra an toàn, tính tương thích.
-
Quyết định & thay công tơ (nếu cần): EVN lắp công tơ 2 chiều khi cần.
-
Nghiệm thu & cấp phép hòa lưới: EVN ký biên bản nghiệm thu, cấp phép vận hành.
Thời gian: thường 1–7 ngày làm việc nếu hồ sơ đầy đủ; kéo dài nếu yêu cầu chỉnh sửa.

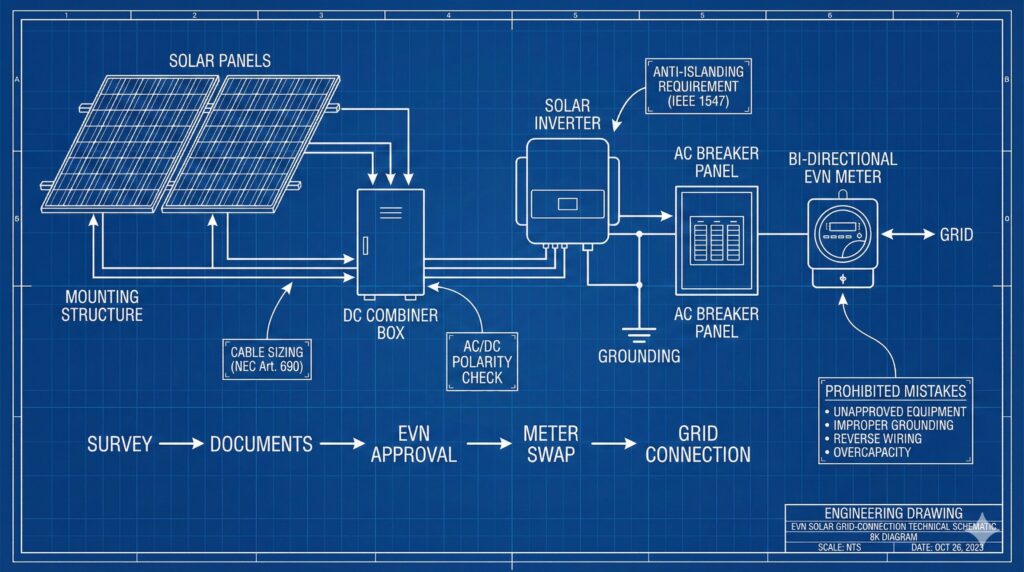

4. Các chế độ vận hành phổ biến
-
Grid-tie (phát ngược): PV ưu tiên tải, dư phát lên lưới.
-
Zero-export (không phát ngược): inverter giới hạn xuất (dùng với công tơ 1 chiều).
-
Limited-export: giới hạn công suất xuất (ví dụ chỉ cho phép 30% công suất).
-
Smart load management: ưu tiên thiết bị tiêu thụ (bơm, bình nóng lạnh, EV charger) khi có dư.
Lựa chọn chế độ phụ thuộc: loại công tơ, quy định EVN, nhu cầu chủ nhà.
5. Lỗi thường gặp khi hòa lưới & cách tránh
-
Inverter không đạt chuẩn anti-islanding → EVN từ chối nghiệm thu.
Giải pháp: chọn inverter có chứng nhận; cung cấp CO/CQ. -
Hệ vượt công suất cho phép vs công tơ → EVN yêu cầu giảm hoặc thay công tơ.
Giải pháp: thiết kế hệ phù hợp, dùng chế độ limited/zero export nếu cần. -
Hồ sơ thiếu/không đúng mẫu → chậm hoặc bị trả lại hồ sơ.
Giải pháp: chuẩn hóa hồ sơ theo hướng dẫn PC địa phương. -
Dây AC/DC lắp sai quy định, nối nguội/đỏ nhầm → rủi ro an toàn & đo đếm sai.
Giải pháp: kiểm tra đấu nối theo sơ đồ, nghiệm thu trước khi nộp. -
Không lắp SPD hoặc tiếp địa kém → hỏng thiết bị do sét lan truyền.
Giải pháp: bổ sung SPD Type II/III, đo điện trở tiếp địa. -
Không cấu hình đúng chế độ inverter (zero-export) → công tơ 1 chiều nhảy số .
Giải pháp: cấu hình phần mềm inverter; test thực tế.

6. Bảng kiểm tra trước khi nộp hồ sơ
| Hạng mục cần kiểm tra | Yêu cầu bắt buộc trước khi nộp EVN |
|---|---|
| 1. Hồ sơ pháp lý | – CMND/CCCD rõ nét – Giấy tờ nhà/địa điểm lắp (sổ hồng, hợp đồng thuê) – Thông tin chủ hợp đồng trùng với chủ hệ thống |
| 2. Bản vẽ thiết kế | – Sơ đồ nguyên lý AC/DC – Sơ đồ đấu nối inverter – công tơ – lưới điện – Ghi rõ công suất PV, inverter, dây dẫn |
| 3. Hình ảnh thực tế | – Ảnh mái toàn cảnh – Ảnh inverter + dây AC/DC – Ảnh công tơ hiện hữu có số Series |
| 4. Thông số hệ thống | – PV không vượt công suất inverter – Điện áp DC nằm trong dải MPPT – Không sụt áp AC quá 3% |
| 5. Yêu cầu kỹ thuật EVN | – Inverter có anti–islanding – Có CB AC, DC riêng – Có tiếp địa + chống sét đạt tiêu chuẩn |
| 6. Công tơ & đấu nối | – Xác định vị trí lắp công tơ 2 chiều – Chuẩn bị thông tin điện lực khu vực – Tủ điện sạch, phân nhánh rõ |
| 7. Chứng từ thiết bị | – CO/CQ inverter + tấm pin – Catalog kỹ thuật – Test report tiêu chuẩn IEC |
| 8. Kiểm tra an toàn | – Test rò điện bằng đồng hồ cách điện – Kiểm tra lực siết khung & bulong – Kiểm tra MCB, cầu chì, SPD |
Để hòa lưới suôn sẻ với EVN: thiết kế đúng ngưỡng công suất, chuẩn bị hồ sơ hoàn chỉnh theo PC địa phương, chọn inverter & công tơ phù hợp (1 chiều cho zero-export, 2 chiều nếu phát ngược) và kiểm tra an toàn điện, SPD, tiếp địa trước nghiệm thu. Việc tuân thủ quy trình giúp rút ngắn thời gian xét duyệt, tránh chi phí phát sinh và đảm bảo vận hành ổn định.

FAQs
-
Bao nhiêu kWp thì cần công tơ 2 chiều?
Thường từ 3 kWp trở lên hoặc khi có nhu cầu phát ngược; quyết định cuối cùng do PC/EVN khu vực. -
EVN có mua điện mặt trời từ hộ dân năm 2026 không?
Về mặt kỹ thuật EVN cho phép hòa lưới, nhưng cơ chế mua bán (FIT/Feed-in) tùy chính sách; hiện chủ yếu là tự tiêu thụ và giảm hóa đơn. -
Nếu nhà dùng công tơ 1 chiều, lắp PV có được không?
Có, nếu inverter được cấu hình zero-export để không đẩy điện lên lưới; phải nộp hồ sơ và được EVN chấp nhận. -
Thời gian xét duyệt hồ sơ đấu nối mất bao lâu?
Thường 1–7 ngày nếu hồ sơ đầy đủ; có thể lâu hơn nếu cần kiểm tra kỹ thuật bổ sung. -
Hồ sơ đăng ký hòa lưới cần những giấy tờ gì?
Sơ đồ AC/DC, CO/CQ inverter & module, biên bản khảo sát tải, hình ảnh lắp đặt, đơn đăng ký theo mẫu EVN. -
Làm sao tránh ghi sai số điện do PV?
Dùng công tơ 2 chiều để đo chính xác; nếu công tơ 1 chiều phải cấu hình zero-export và kiểm tra vận hành thực tế.
Xem thêm:
Chi tiết cấu tạo hệ thống hòa lưới
Phân loại hệ thống điện mặt trời
Phân Tích Chi Phí Và Hoàn Vốn Điện Mặt Trời
- HỆ THỐNG ĐIỆN MẶT TRỜI HÒA LƯỚI
- Cơ chế hoạt động của hệ thống điện NLMT Hybrid
- ⚡ Hệ Thống Điện Mặt Trời Off Grid 3.5kW Có Lưu Trữ 5kWh – Giải Pháp Điện Tự Chủ Cho Mọi Gia Đình Việt
- Giấy Tờ & Công Tơ 2 Chiều EVN Cho Hệ Thống Hòa Lưới 2026
- 🌞 HỆ THỐNG ĐIỆN MẶT TRỜI 120KW CHO CÔNG TY NHỰA NGUYÊN PHÁT – BẾN LỨC LONG AN
